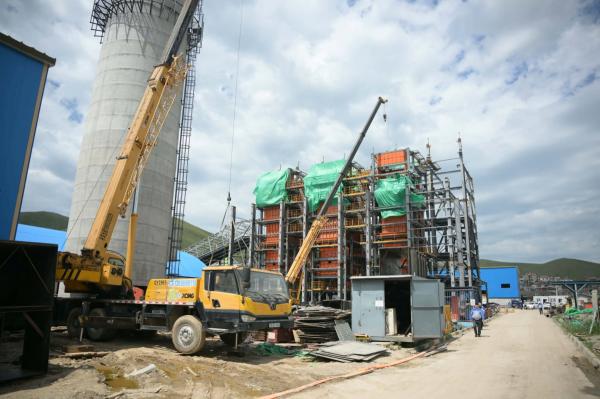

Дамбадаржаагийн 63 МВт-ын дулааны станцын бүтээн байгуулалт 62 хувийн гүйцэтгэлтэй байна
Чингэлтэй дүүргийн 19 дүгээр хороо, Дамбадаржаа дэд төвд барьж буй 63 МВт-ын хүчин чадалтай дулааны станцын барилга угсралтын ажил 62 хувийн гүйцэтгэлтэй үргэлжилж байна.
Тус станц нь Дамбадаржаа болон Сэлбэ дэд төвийн дулаан хангамжийг сайжруулах зорилготой бөгөөд "Гэр хорооллыг хөгжүүлэх хөрөнгө оруулалтыг дэмжих" хөтөлбөрийн хүрээнд хэрэгжиж байгаа юм.
Төслийн нийт санхүүжилтийн 40 хувь буюу 9.38 сая ам.долларыг Нийслэлийн Засаг даргын Тамгын газар, 60 хувь буюу 14.08 сая ам.долларыг Азийн хөгжлийн банк санхүүжүүлж байна. Барилга угсралтын ажлыг 2025 оны дөрөвдүгээр сард эхлүүлсэн бөгөөд ерөнхий гүйцэтгэгчээр "Хятадын хоёрдугаар металлурги групп корпораци" ажиллаж байгаа аж.
Улаанбаатар хотын Нэгдсэн төсөл хэрэгжүүлэх нэгжийн Ерөнхий инженер Г.Жанлавцогзолын мэдээлснээр, үндсэн зуухны барилга, нүүрсний агуулах, захиргаа, аж ахуйн байр, химийн ус бэлтгэлийн барилга, конвейрийн байгууламж, механик цех зэрэг үндсэн барилга байгууламжийн ажлууд 60-аас дээш хувийн гүйцэтгэлтэй байна.
Мөн нийт 75 нэр төрлийн үндсэн болон туслах тоног төхөөрөмжийг талбайд бүрэн хүлээн авч, угсралтын ажлыг үргэлжлүүлж байгаа бөгөөд аравдугаар сард үндсэн барилга угсралтын ажлыг бүрэн дуусгаж, зуухны туршилт, тохируулгыг эхлүүлэхээр төлөвлөжээ. Станцыг энэ онд ашиглалтад оруулахаар ажиллаж байна.
Дамбадаржаа дэд төвийн хэмжээнд нийт 71 га талбайд хэрэгжиж буй 19 бүтээн байгуулалтын ажил зэрэгцэн үргэлжилж байгаагаас 2.8 км авто замыг ашиглалтад оруулаад байна. Инженерийн болон нийгмийн дэд бүтцийн бусад ажлууд ч төлөвлөгөөний дагуу үргэлжилж байгаа юм.
63 МВт-ын хүчин чадалтай дулааны станц ашиглалтад орсноор төвлөрсөн дулаан хангамжид холбогдоогүй гэр хорооллын 5000 орчим өрхийг дулаанаар хангах боломж бүрдэхээс гадна Дамбадаржаа, Сэлбэ дэд төвийг тогтвортой дулаанаар хангана. Мөн нийслэлийн дулаан хангамжийн хүчин чадлыг нэмэгдүүлж, шинээр хөгжиж буй орон сууцны хорооллуудын найдвартай дулаан хангамжийг бүрдүүлэх, өвлийн оргил ачааллын үеийн ачааллыг бууруулахад чухал хувь нэмэр оруулах юм.
Үйл явдал
Улаанбаатар хотод 450 км дугуйн замын сүлжээ бий болгоно
Нийслэлийн Засаг дарга бөгөөд Улаанбаатар хотын Захирагч Б.Пүрэвдагва Монголын дугуйн холбооны төлөөллүүдийг хүлээн авч уулзлаа. Уулзалтаар Улаанбаатар хотод дугуйн спортыг хөгжүүлэх, дэд бүтцийн асуудлыг шийдвэрлэх, иргэдийн идэвхтэй, эрүүл амьдралын хэв маягийг дэмжих чиглэлээр санал солилцлоо.
Нийслэлийн Засаг дарга бөгөөд Улаанбаатар хотын Захирагч Б.Пүрэвдагва “Нийслэлийн дугуйн замыг нэмэгдүүлж, дугуй унаж буй хүмүүст ээлтэй хотыг бий болгох зорилгоор энэ жил 76 км дугуйн зам барьж байгууллаа. Ирэх жил 115 км дугуйн замыг нэмж, Улаанбаатар хотын нийт дугуйн замын сүлжээг 450 км хүргэнэ. Ингэснээр Өнөр хорооллоос Амгалан хүртэл дугуйгаар зорчих нөхцөлийг бүрдүүлэх юм. Олон улсын хотуудын жишгээр Туул голыг дагасан экосистем цэцэрлэгт хүрээлэн, дугуйн зам, явган хүний зам, гүйлтийн замтайгаар хийгдэнэ. Зайсангаас төв талбай хүрэх гүүрэн байгууламжтай дугуйн замыг 2027 онд барихаар М-Си-Эс групптэй зөвшилцсөн. Нийслэл дугуй унах, дугуйн спортыг дэмжинэ” гэлээ.

Монголын дугуйн холбооны ерөнхийлөгч Б.Гүрсоронзон “Нийслэл олон км дугуйн замыг бодлогоор барьж байгаад нийт дугуйчид болон дугуй сонирхогч залуусын өмнөөс талархал илэрхийлье. Монголын дугуйн холбоо нийтийн биеийн тамирыг хөгжүүлэх, замын хөдөлгөөний аюулгүй байдлыг сурталчлах чиглэлээр гол ажлуудаа хийж байна. Олон улсын жишгийг хангасан дугуйн спортын тэмцээн, уралдаан зохион байгуулна. Өнгөрсөн наймдугаар сард Цонжинболдогт “Gravel Gran Fondo Ulaanbaatar 2026 & Yam Trail Run” олон улсын дугуйн тэмцээнийг зохион байгуулсан. Энэ тэмцээнийг 2027 оны наймдугаар сард мөн хийнэ. Одоогийн байдлаар 20 орчим гадаадын тамирчин оролцох хүсэлтээ илэрхийлсэн” гэв.

Үйл явдал
Нийслэлийн хэмжээнд 16 мянган тонн давс, бодис нөөцлөөд байна
Өвөлжилтийн бэлтгэл ажлын нэгдсэн төлөвлөгөөнд 573 ажил тусгаснаас хэрэгжилт 90 хувьтай байна. Давс 10016 тонн, бодис 6140 тонныг нөөцөлсөн. Нэмэлтээр 1000 тонн давс, 1500 тонн бодис худалдан авахаар тендер зарлаад байна.
Мөн давс, бодис цацагч 96, зам цэвэрлэгээний 432 тусгай зориулалтын машин, техникийн бэлэн байдлыг хангаад байна. Нийслэлийн хэмжээнд тохижилт үйлчилгээний чиглэлээр 48 байгууллага үйл ажиллагаа явуулдаг. Үүнээс зам, талбайн цэвэрлэгээ үйлчилгээ явуулдаг орон нутгийн төсөвт 17, хувийн хэвшлийн 20 байгууллага байна. Захирагчийн ажлын албанаас “Өвөлд бэлэн үү” үзлэг, шалгалтыг эхлүүлсэн байна.
Үйл явдал
Нийслэлийн инженерийн шугам, сүлжээний өвөлжилтийн бэлтгэл 94 хувьтай байна
Нийслэлийн 2026-2027 оны өвөлжилтийн бэлтгэлийг хангах хүрээнд инженерийн хангамжийн байгууллага, харьяа газар, дүүргүүд нийт 573 төсөл, арга хэмжээ хэрэгжүүлж байна. Өнөөдрийн байдлаар инженерийн шугам, сүлжээний бэлтгэл 94 хувьтай байна.
Инженерийн шугам сүлжээний засвар, шинэчлэл, өргөтгөл бүрэн дууссан. Орон сууцны хороолол доторх салбар шугамын гэмтэл засварлах, бараа материал худалдан авах ажил дуусах шатандаа явж байна.

УБЗАА-ны Хотын инженерийн дэд бүтцийн газрын дарга Л.Алтангэрэл “2025-2026 онд Улаанбаатар хотын хэмжээнд нийт 57.3 км инженерийн шугам сүлжээг өргөтгөн шинэчилсэн. Тухайлбал, 16 байршилд 18.7 км дулааны гол шугам сүлжээ болон орон сууцны хороолол доторх 16.1 км шугамд өргөтгөл, шинэчлэлийн ажил хийсэн. Мөн бохир усны “Туул-1” коллекторын 6 км шугам, борооны ус зайлуулах 17.1 км шугамыг шинээр угсраад байна” гэв.


-
Дэлхий нийтээр..2023/05/12
Г.Занданшатар: Тооцоо судалгаа, үндэслэлтэй, ард иргэдийн саналд нийцсэн шийдвэр...
-
Дэлхий нийтээр..2021/12/28
УИХ: Байнгын болон түр хороодын хуралдаан болно
-
Дэлхий нийтээр..2024/09/19
Улаанбаатар хотын бүжгийн спортын аварга шалгаруулах тэмцээн болно
-
Дэлхий нийтээр..2023/05/05
УИХ: ОНРТ-ийн Үндэсний зөвлөлийн гишүүнээр Н.Монсор, Ж.Золзаяа нарыг сонгов
